工事進捗をお知らせいたします。

<工区割図>(PDF・259KB)

中井~野方駅間 連続立体交差事業

現在、新井薬師前駅部と沼袋駅部では、土留壁工事※1を行っています。野方方取付部※2では、旧上り線の撤去作業を行い、完了箇所より順次土留壁工事を進めています。今後も引き続きそれぞれ同様の作業を進めていきます。

※1 地盤の変形と地下水の流入を防止するための工事
※2 トンネル区間から地上部へつながる部分

<第1工区>

20201001_nakaninogata01

新井薬師前駅部では、土留壁工事を行っています。
今後も引き続き同様の作業を進めていきます。

<第2、3工区(沼袋駅部)>

20201001_nakaninogata02

沼袋駅部では、土留壁工事を行っています。
今後も引き続き同様の作業を進めていきます。

<第4工区>

20201001_nakaninogata03

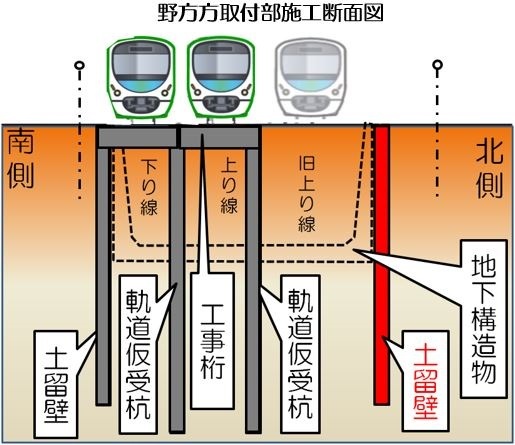

20201001_nakaninogata04

野方方取付部では、旧上り線の撤去作業を行い、完了箇所より順次土留壁工事を進めています。
今後も引き続き同様の作業を進めていきます。

<第5工区>

現在シールド工事着手に向けた準備を進めています。
今後はシールド工事に進捗があり次第、適宜お伝えします。

西武鉄道新宿線(中井~野方駅間)連続立体交差事業は、東京都が事業主体となり、道路整備の一環として進めている都市計画事業であり、西武鉄道は、東京都・中野区とともに事業を推進しています。
